一、奥体中心项目:西区功能用房精装修已完成。LED屏幕、扩声及体育灯光、座椅系统已具备比赛条件。幕墙、门窗功能区域已经完善。空调系统及新风系统,设备已安装到位,已完成调试。配电室已完成送电。广场景观绿化及沥青道路已完成。塑胶跑道全部完成。暖通、消防、给排水、强弱电系统,西区一、二层暖通、消防、给排水、强弱电等系统已具备使用条件。升旗及计时计分系统已经安装完成,具备比赛条件。强弱电及网络信号已完善,具备使用条件。橄榄球比赛草地已具备比赛条件,根据组委会要求比赛前进行画线。热身训练场地已经完善。比赛球门已经安装完成,具备比赛条件。田径场地跳远、障碍赛、铅球等体育工艺预埋预留已完成,塑胶场地完善后具备田径比赛条件。

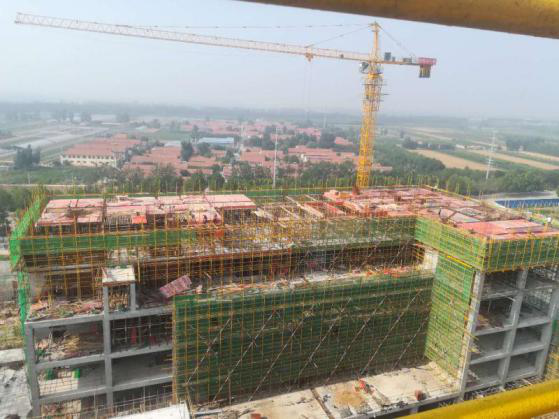

二、中心医院项目:正在进行主体施工,A区十层完成混凝土浇筑。B区六层完成模板安装。C区地下室厚墙模板拆除。D区北侧五层第一块模板安装完成40%,四层第二块钢筋绑扎完成,四层第三块内架搭设完成,二层第四块模板安装完成70%,南侧二层第一块模板安装完成50%,第二块内架搭设完成50%。E区二层北侧模板安装完成。F区二层内架搭设完成。

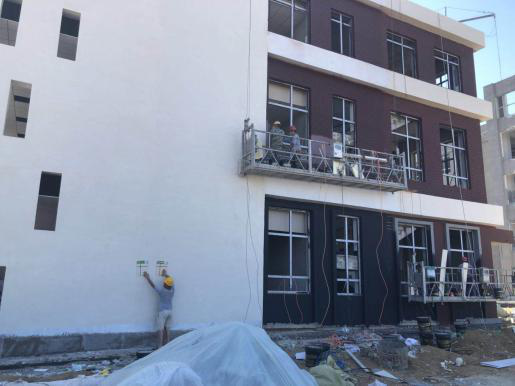

三、圣达商务中心项目:现场3#、5#、6#、7#楼卫生保洁已完成,已具备验收交接条件;1#楼铝板、石材、钢构等基础已基本施工完成,本周计划进行面层安装;2#楼正在进行石材铺贴、腻子粉刷等工作;4#楼正在进行木门、设备带安装及腻子整修等工作。智能化工程配合精装修进度进行。
四、实验中学南校区项目:内外墙抹灰已基本结束,室内正在进行消防、空调、通风、水电安装及精装修等工作,墙面真石漆正在经规划局和市领导选样;室外管网、配套工程及围墙建设同步进行。
五、青岛农业大学平度校区项目:14#、15#宿舍楼北区砌筑工程完成工程量的93%,同时进行样板间装修装饰施工。1#图书馆试完成71-110号混凝土灌注桩钻孔施工及混凝土浇筑。9#综合服务楼三层楼板混凝土浇筑320m3。24#大学生活动中心A区进行三层楼板混凝土浇筑190m3,B区看台钢筋绑扎7吨,C区二层楼板混凝土浇筑110m3。7#行政楼进行构造柱植筋,报告厅浇筑5米以下柱子混凝土。21#宿舍楼北区机房混凝土浇筑220立方米,南区机房层墙柱钢筋绑扎25吨。20#宿舍楼南区六层楼板钢筋绑扎33吨;北区三层楼板混凝土浇筑310m3。4#化学楼北区一层梁板柱混凝土浇筑330m3,南区一层梁板钢筋绑扎110吨。3#生物楼一层地梁垫层浇筑110m3。5#信息楼一层基础梁混凝土浇筑150m3。2#公共教学楼(3号、4号楼)基础及主体结构混凝土浇筑220m3。10#一食堂完成基础柱钢筋绑扎12吨。6#创业中心完成基础柱混凝土浇筑310m3。23#校医院完成混凝土浇筑120m3。11#二食堂完成基础混凝土浇筑完成。12#体育馆一层梁板柱混凝土浇筑210m3。13#游泳馆一层模板支护1300㎡。22#研究生宿舍楼进行基础回填及一层柱钢筋绑扎。25#主体育场基础钢筋加工110吨。
六、太原路小学项目:正在进行教学楼石膏吊顶,内墙康贝特墙裙龙骨施工,窗框安装。
七、蟠桃小学综合楼及室外配套项目:正在进行四层顶板混凝土浇筑。下步计划进行二次结构植筋。
八、胜利路小学综合楼建设项目:主体验收完成。下步计划进行挂网喷浆和内墙抹灰。
九、凤台中心幼儿园建设项目:正在进行坡屋顶钢筋绑扎和二次结构施工。
十、经济开发区(中慈)工业园一期工程:综合楼一层砌块砌筑310立方米,2#生产车间进行地坪混凝土浇筑。下步计划进行综合楼一层外墙砌筑,并完成2#生产车间地坪混凝土浇筑。
十一、城市水系项目:白沙河示范段:完成北广场花岗岩铺装400㎡,三叶草种植1.2万㎡。秦皇河示范段:格宾笼施工200米,格宾褥垫240平,混凝土浇筑300方。泽河示范段:桥底挖土外运约1000m3,摊铺石子垫层约394㎡,北侧桥洞完成混凝土底板342m3。截至目前,白沙河整治示范段:开发区有117.1亩集体土地、白沙河街道有5亩土地未完成清表。泽河整治示范段:同和街道有49亩土地,凤台街道有5.79亩坟地、5.6亩土地,白沙河街道有16.4亩土地,蓼兰镇有6.69亩土地未完成清表。秦皇河整治示范段:李园街道虽已完成清表,但局部存在阻挠施工现象;同和街道尚有1户、9亩土地未完成清表。现河清淤及橡胶坝翻建工程:橡胶坝翻建,完成消力池右侧板和铺盖右侧板模板支护、钢筋帮扎及海漫段格宾石笼施工。围山河公园工程:乔木栽植已完成,局部地被恢复基本结束,进入正常养护管理阶段。中水回用项目:初设专家评审已完成,等待规划重新批方案,发改重新立项。属地街道须在6月底前完成泵站征地工作。植物园绿化提升:完成人工翻地整理地形270平方,麦冬草270平方。清理垃圾外运及浇水养护。喷泉处粘贴文化石30平方,粘贴大理石72平方,安装坡道口石45米。
十二、城区道路建设项目:2017年续建道路项目:物流大道污水管安装220米,临时路土方开挖完成,石渣回填完成,太原路雨水管安装200米,插打钢板桩440米。常州路(瑞峰街—医保城)西侧护栏安装完毕;全线绿化栽植完毕(除阔叶麦冬草外)。通州路(昆明路-北京路)水稳摊铺完成。2018年新建道路项目:厦门路、奥体中心周边道路、澳门路、漳州路、长春路、泸州路等20余项道路翻建、新建及配套工程,已完成施工图并出具施工蓝图。长春路、泸州路、同康西路等道路项目清点工作已完成,需各街道办事处尽快完成清表倒地。

十三、上海路现河桥:桥面铺装层拆除2600平方米,累计完成1560平方米;两片混凝土空心桥板已完成吊装。目前正在绑扎4、5、6跨桥面铺装层钢筋网片。
十四、市政设施维修养护管理:市管区域排水设施整修已全部完成,其中落水井清淤5591个,雨污分流口清理45处,防坠网安装约200个。完成贵州路、厦门路等道路沥青路面修补约300平方米,整修路边石约2米;桂林路与淄阳街交口西、青岛路与常州路交口西等道路维修更换雨水篦子8套、7个单件、古力井盖2套、8个单件,恢复雨水篦子移位2处、井盖移位1处;清淤疏通南京路小庄子市场西、扬州路华裕商城东北角2处堵塞雨水井、青岛路与苏州路交口东国家电网门口堵塞雨水管道。
十五、供热、燃气、给水配套项目:督促施工单位尽快恢复咸阳路给水配套因顶管施工破坏的人行道垫层及铺装,对尚未进行压实度检测区域尽快检测,确保其他环节尽快施工。解决徐州路自来水阀门井被掩埋问题,对接相关部门,对施工主体及人行道进行恢复。沟通胜利西路道路施工单位清理现场,争取尽快完成剩余给水管道敷设。
十六、特色小镇项目:旅游大环路一期道路项目,尹家—琥珀杨家道路工程正在进行防撞护栏浇筑,并开挖排水沟及安装排水沟盖板。旅游大环路二期道路项目,正涧至下马、姜家屯至矿坑花园道路工程设计交桩工作,其中东阁街道下马完成段,已经安排施工单位进场,正在进行前期土方施工。特色小镇综合提升项目,三合山环山路:完成挡土墙砌筑1500m,路基开挖2000m3,路基填筑8000m3,防撞墙砌筑1100m,已完成总工程量的66%。田庄镇道路综合整治工程:工业园区道路修完成,学府路、育才路道路、路缘石施工完成,张东路路基整平完成,本周完成学府路人行道路基整平压实,张东路路基翻浆处理,已完成总工程量的79.5%。平旧路街道改造工程已完成27%,上周主要完成人行道路基处理,混凝土垫层浇筑前准备。古岘镇市民文化广场景观工程:已完成全部工程量约93.5%,现处于停工阶段。古岘镇城子河河道综合整治工程:一期内容已完成约92.5%,现处于停工阶段。古岘镇朱诸路建筑立面提升工程:完成19#楼一楼挑檐木工施工,105#二楼屋顶换瓦完成、GRC安装完成,已完成约38%。崔家集工业园道路工程:上周完成路床整平压实并通过第三方检测合格,完成总工程量的22%。
