当前位置:首页部门政务平度市城乡建设发展有限公司业务动态

各城建重点工程项目目前进展情况

【来源:外围投注365网】 【2018-05-22】 【浏览次数:】 【字体大小: 】 【打印】 【关闭】

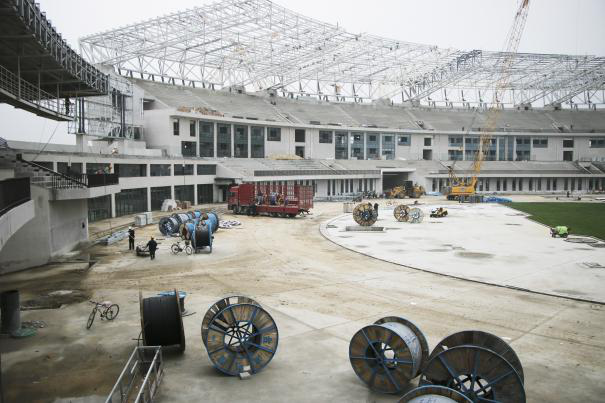

一、奥体中心项目:体育馆(球类馆)的贵宾室、VIP房间、新闻发布厅等所有功能间及卫生间、休息室、楼梯间、训练馆等全部完成,具备拳击预选赛及后期的比赛需要。体育灯光照明、扩声系统、LED显示屏、计时计分系统及升旗系统等全部安装调试完成,木地板安装修边完成,具备比赛条件,并移交组委会筹备委员会。外立面涉及到的幕墙、干挂、铝板、门窗工程,全面结束。球类馆涉及到的给排水、消防、通风、强弱电等分项全部完成,具备比赛条件。空调系统全部正常运行。5月15日完成空气检测出具检测报告,所有指标均符合标准要求。体育场窗、座椅预留预埋、西看台钢结构安装、东看台桁架安装已全部完成。正在进行东看台屋面系统、幕墙(完成86%)、窗精装(完成总量49%)、弱电施工(完成90%),操场沥青开始铺装,各项体育工艺预留预埋全部完成,暖通、消防、水等专业施工(进度均已达到95%)、大型设备进场安装,强电控制室安装完成正在调试设备,市政热力机房设备安装全部结束,正在进行调试(根据现场进度合理优化设备厂家进场时间,全力保障工期)。

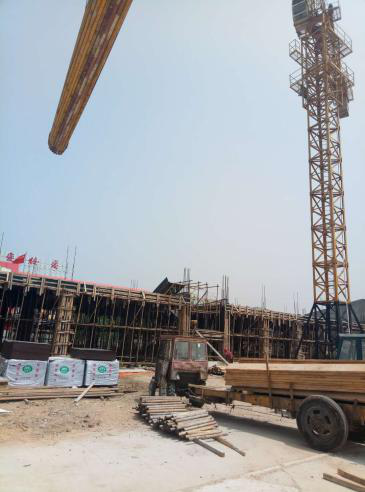

二、中心医院项目:正在进行主体施工,局部建至六层。A区六层混凝土浇筑完成,七层内架搭设完成,模板安装完成。B区三层混凝土浇筑完成,四层内架搭设完成,模板安装完成40%。C区地下室厚板内架搭设完成50%,D区北侧四层第一块模板安装完成,三层第二块混凝土浇筑完成,三层第三块内架搭设完成,南侧第二块混凝土浇筑完成,第三块钢筋绑扎完成,南侧圆弧车道钢筋绑扎完成。

三、圣达商务中心项目:精装修工程:一标段3#、5#楼已清理完成待验收,1#楼正在进行木工吊顶、腻子粉刷、铝板及大理石基层安装等工作。二标段6#、7#楼已基本清理完成,计划本周验收;2#楼正在进行大理石铺贴、腻子粉刷等工作,4#楼正在进行木门安装等工作。智能化工程:3#、5#、6#、7#楼设备均已安装完成,其余均配合装修进度进行。

四、实验中学南校区项目:正在进行消防、通风、空调、水电等安装工程,室内精装修工程已完成30%;室外围墙及配套工程同步进行。

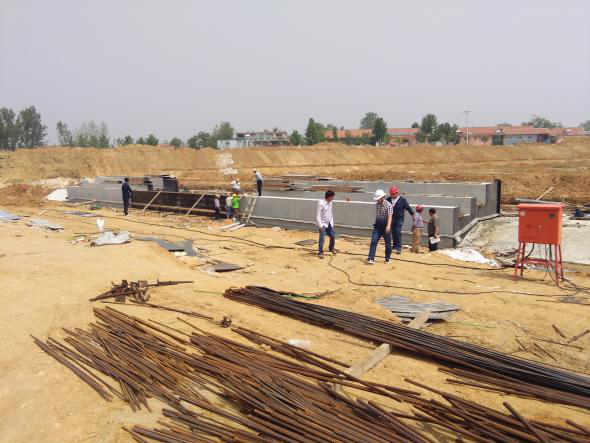

五、青岛农业大学平度校区项目:14#、15#宿舍楼南区砌筑工程完成95%,北区砌筑工程完成55%,进行样板间装修装饰施工。1#图书馆试完成3号试验桩承载力检测,桩基钻孔机械进场。9#综合服务楼二层顶脚手架搭设;24#大学生活动中心A区进行一层混凝土浇筑130立方米,B区、C区一层模板铺设完成。7#行政楼A区南区坡屋顶梁板混凝土浇筑110立方米,A区北区坡屋顶完成模板支护及钢筋绑扎,报告厅剪力墙完成混凝土浇筑210立方米。21#宿舍楼北区五层顶板混凝土浇筑310立方米,南区五层脚手架搭设完成;20#宿舍楼南区四层顶板混凝土浇筑370立方米,北区二层完成混凝土浇筑320立方米。4#化学楼一层地梁混凝土垫层浇筑110立方米。3#生物楼完成基础混凝土浇筑210立方米,完成工程量的100%。2#公共教学楼(3号、4号楼)加工基础钢筋23吨;10#一食堂完成基础钢筋绑扎32吨。5#信息楼完成基础混凝土浇筑210立方米;6#创业中心完成基础钢筋绑扎32吨。23#校医院、11#二食堂完成基础钢筋加工15吨。12#体育馆完成基础混凝土浇筑510立方米;13#游泳馆完成基础钢筋绑扎230吨;22#研究生宿舍楼完成垫层混凝土浇筑270立方米。

六、太原路小学项目:教学楼大理石地面铺装一层,吊顶三层。车库顶层进行保护层施工。大门进行内外墙抹灰施工。

七、蟠桃小学综合楼及室外配套项目:完成一层顶板混凝土,正在制作二层梁柱模板及钢筋绑扎。下步计划进行二层梁柱混凝土浇筑及脚手架搭设。

八、胜利路小学综合楼建设项目:正在进行二次结构施工。下步计划进行一层内外墙抹灰。

九、凤台中心幼儿园建设项目:正在进行二层脚手架搭设及顶模板支护。下步计划进行二层定模板混凝土浇筑。

十、经济开发区(中慈)工业园一期工程:浇筑综合楼四层B区混凝土顶板320立方米;安装研发车间及实验车间剩余门窗。下步计划浇筑综合办公楼四层C区混凝土顶板,进行2#生产车间辅房砌筑及外墙抹灰施工。

十一、城市水系项目:白沙河示范段:灌木栽植1500平方米,石渣换填2500立方米,地形整理5000平方米,石渣层整平6000平。2.5米园路整平500米,级配碎石回填2000平方米。南广场园路混凝土浇筑460立方米。秦皇河示范段:土方开挖2950方,回填2950方,格宾笼施工120米,混凝土浇筑230方,灌木种植4570平。泽河示范段:桥底防护和箱涵抽水,晾晒。截至目前,白沙河示范段开发区有117.1亩集体土地,白沙河街道有5亩土地未清表;秦皇河示范段李园街道尚有23.7亩土地存在施工障碍,同和街道有9亩土地正在清表中;泽河示范段同和街道有49亩土地,凤台街道有5.79亩坟地、5.6亩土地,白沙河街道有16.4亩土地,蓼兰镇有6.69亩土地未完成清表。现河清淤及橡胶坝翻建工程:橡胶坝翻建,海曼格宾石笼和抛石基础开始施工,搅拌桩工程完成。现河两岸绿化提升工程:已完成施工图设计,正在督促城投公司抓紧进行前期手续办理。围山河公园工程:苗木栽植已基本完成,局部地被补载、养护。中水回用项目:初设专家评审已完成,等待发改出具批复意见;施工图除沿新规划的北外环线中水管线未确定外,其它设计已完成;城投及SPV公司正在前期手续办理。植物园绿化提升:共栽植瓜子黄杨4000株,石楠300株,整理地形,清理垃圾外运及浇水养护。喷泉处粘贴大理石板。

十二、城区道路建设项目:2017年续建道路项目:物流大道左幅污水管道完成400m,累计640m;右幅雨水管道完成,合计280m,累计1140m;左幅雨水暗渠完成225m垫层浇筑,完成205m底板浇筑;土方外运7000方;石渣回填5200方; 插打钢板桩200m。凤阳路、咸阳路正在进行人行道清理;桂林路完成水稳养护并进行弯沉检测和取芯试验;世纪大道(现河桥—杭州路段)人行道铺砖750m2,(现河桥—香港路段)人行道铺装结束,(香港路—杭州路段)人行道垫层浇筑2000平;常州路人行道荷兰砖的(西侧)挡车桩安装完毕;栽植灌木200平方米;修剪灌木500平方米;济南路—西安路西侧铺砖人行道完成80%;红旗路南浇筑人行道垫层110平方米(变更:挖出已浇筑的人行道垫层,整体下卧);路缘石全部安装完毕;K0+651—K0+740桩西侧人行道铺装完毕。兰州路第一层、第二层水稳摊铺完成。通州路正在进行雨水管开挖及安装;徐州路路灯穿线完成;人行道铺装约800平方。18年新建道路项目:厦门路、奥体中心周边道路、澳门路、漳州路、长春路、泸州路等20余项道路翻建、新建及配套工程,已完成方案评审和施工图审核。除奥体中心周边道路提升工程和澳门路管廊工程施工图设计未完成(奥体中心周边道路提升工程根据市领导指示已取消实施),其他工程施工图设计均已完成,并出具施工蓝图。长春路、泸州路、同康西路等道路项目清点工作已完成,需各街道办事处尽快完成清表倒地,视清表倒地工作进展情况进场实施。

十三、市政设施维修养护管理:完成完成福州路与胜利路交口北人行道塌陷维修约7平方米;厦门路与广州路交口西、厦门路与泉州路交口东、深圳路与香港路交口西等道路破损维修约17.6平方米;青岛路与滨河西路交口西、泉州路与胜利路交口北人行道破损维修约21平方米;南京路、胜利路、杭州路、红旗路、人民路等道路修补坑洼约2天;深圳路与柳州路交口东、人民路与永州路交口东等道路维修更换雨水篦子3个单件、古力井盖1套;清淤疏通胜利路与杭州路交口西堵塞污水管道1处。

十四、供热、燃气、给水配套项目:咸阳路供水工程管网工程结束,本周进行回填压实度实验,完成后交道路方进行道路铺装。后巷子北街规划出具初审意见。南京路海悦龙苑规划出具初审意见。人民路与常州路高温水工程路面混凝土施工结束。与鼎峰置业现场研究瑞峰街高温水工程方案。后巷子北街与海悦龙苑进行施工图设计及控制价编制工作,项目建议书代可研报告待建设主体确认后送达。

十五、特色小镇项目:旅游大环路一期道路项目,尹家—琥珀杨家道路工程完成总工程量的89%。旅游大环路二期道路项目,各镇、街道办事处清表倒地、管线迁移工作均未完成,根据市政府的统一部署,5月20日已组织施工单位对满足进场施工条件的正涧至下马道路工程的部分路段正式进场施工。特色小镇综合提升项目,三合山环山路:1#、2#、3#路挡土墙砌筑已完成1500延米,本周3#路防撞墙砌筑300m,路基填筑完成1000m3,已完成总工程量的65%。田庄镇道路综合整治工程:学府路6402㎡混凝土路面浇筑均已全部完成.学府路路缘石安装300m。育才路路缘石安装100m。张东路开挖旧路面400m,已完成总工程量的78%。平旧路街道改造工程已完成25%。古岘镇市民文化广场景观工程:已完成全部工程量约93%。古岘镇城子河河道综合整治工程:一期内容已完成约92%。古岘镇朱诸路建筑立面提升工程:已完成约36%。崔家集工业园道路工程:完成五得利路南侧明渠砌筑约200米,北侧管沟下管回填完成400米。
